Когато се прави основен ремонт на апартамент, електроинсталацията често изглежда като една скрита позиция в бюджета. Клиентът вижда канали, кабели, прах и конзоли, но не винаги вижда логиката зад цената. А точно електрото определя колко удобно, безопасно и спокойно ще се ползва жилището след ремонта.
Добрата електроинсталация започва с план на мебелите, уредите, осветлението и ежедневните навици. В един нормален апартамент лесно се събират около 100 електро точки. Ако една точка се смята ориентировъчно по 30-40 евро, сумата изглежда висока, но тя включва много повече от видимия контакт на стената.
Защо електрото изглежда скъпо?
Първата причина е броят точки. Електро точка не означава само контакт. Влизат ключове, изводи за лампи, контакти над кухненски плот, точки за фурна, котлони, съдомиялна, пералня, сушилня, бойлер, климатик, вентилатор, огледало с осветление, интернет, телевизия, рутер, домофон, подово отопление и бъдещи смарт решения.
Втората причина е, че всяка точка има трасе. Трябва да се уточни мястото, да се направи канал, да се положи кабел, да се монтира конзола, да се мисли за кръгове, защити и разпределителни кутии. След това каналите трябва да се затворят, стените да се възстановят и чак тогава идват шпакловки, грунд и боя.
Наш проект [S02187] - с. Опицвет - Георги
В наш проект [S02187] - с. Опицвет - Георги задачата е записана като пълен пакет електро инсталация. Описанието включва изработка на канали, полагане на кабели, монтаж на конзоли, разпределителни кутии и други. Важно е, че в този етап не влиза монтажът на самите контакти, ключове, осветителни тела, терморелета и други крайни елементи. Те идват след подготовката и довършителните работи.
Снимките по-долу показват реална подготовка по електроинсталация: трасета, отвори, кабели, конзоли и организация на работата преди стените да бъдат затворени. Това е частта от ремонта, която после почти не се вижда, но ако е направена лошо, се усеща всеки ден.

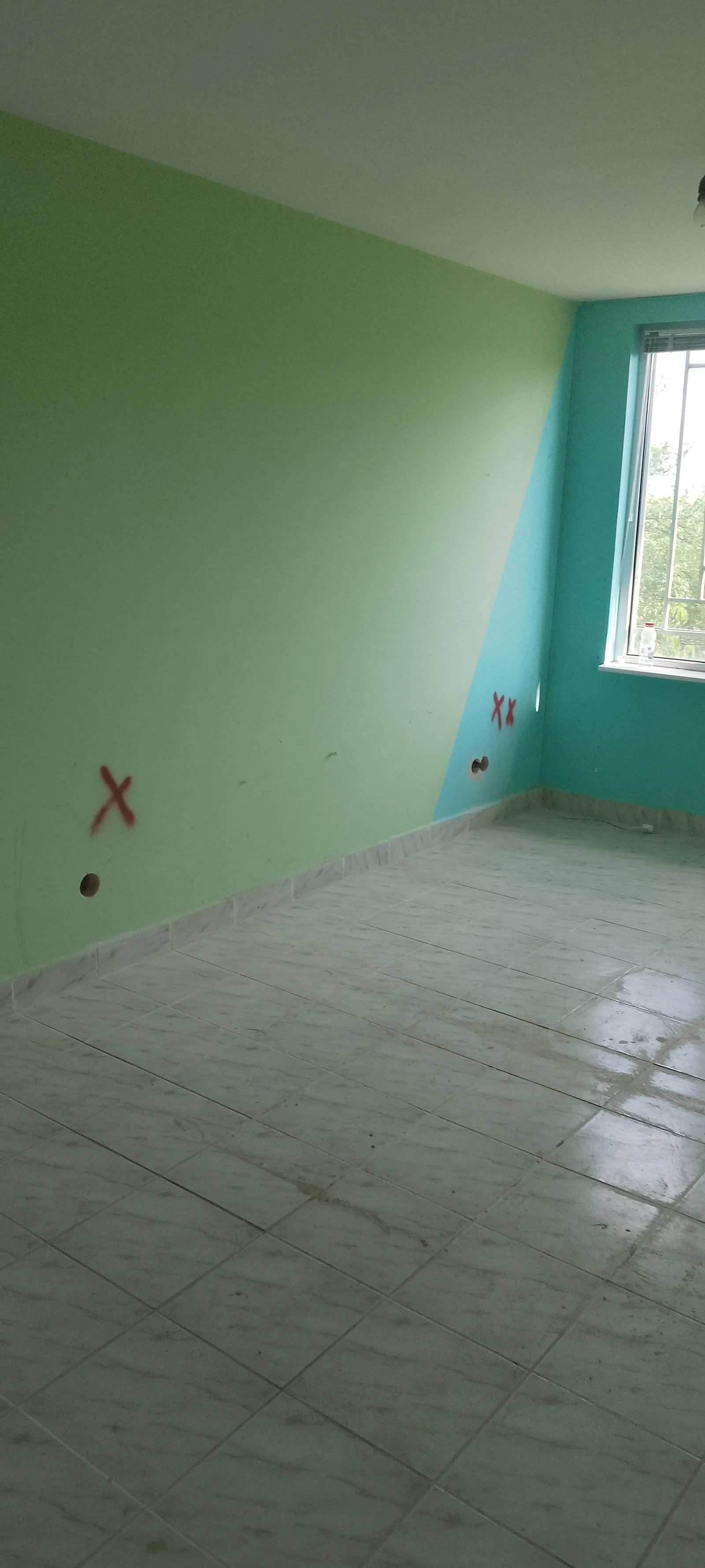

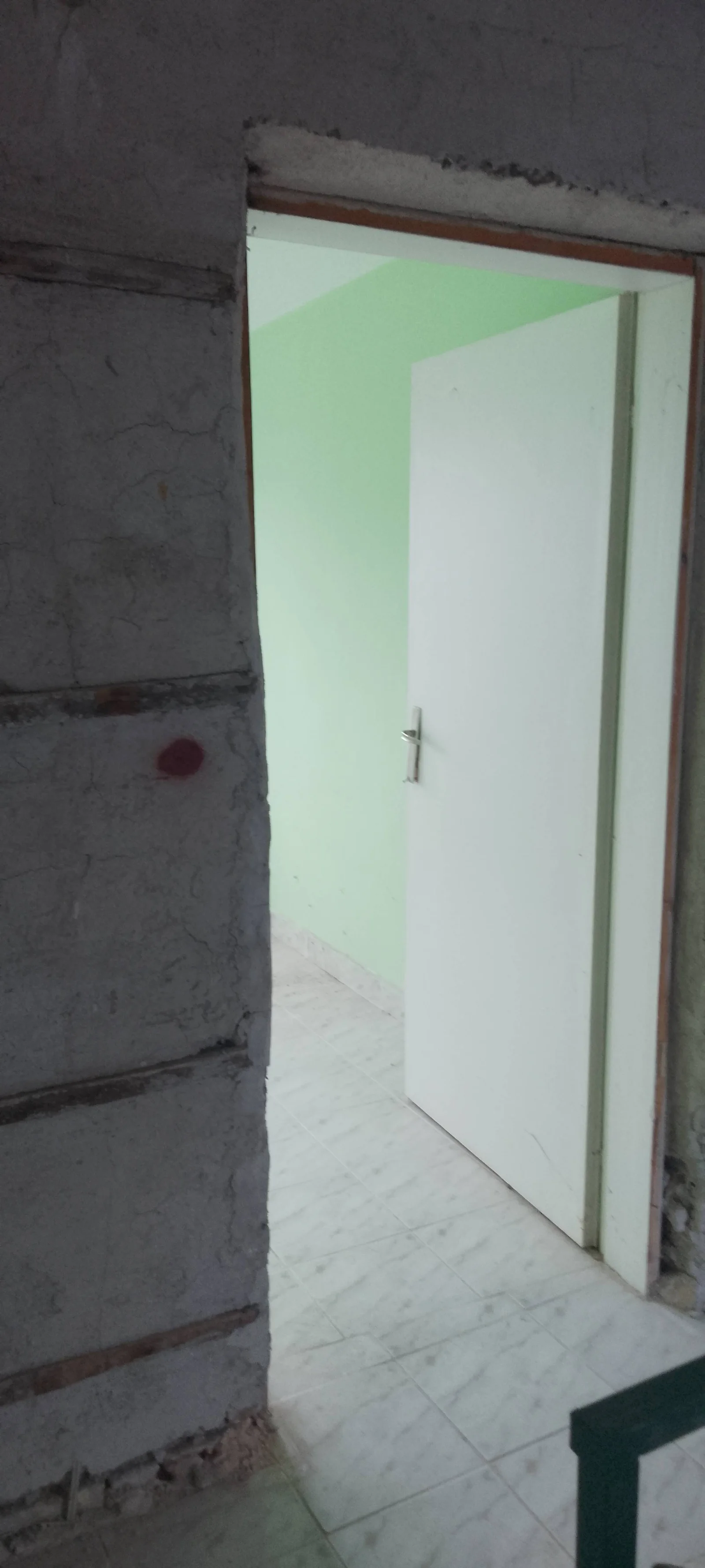

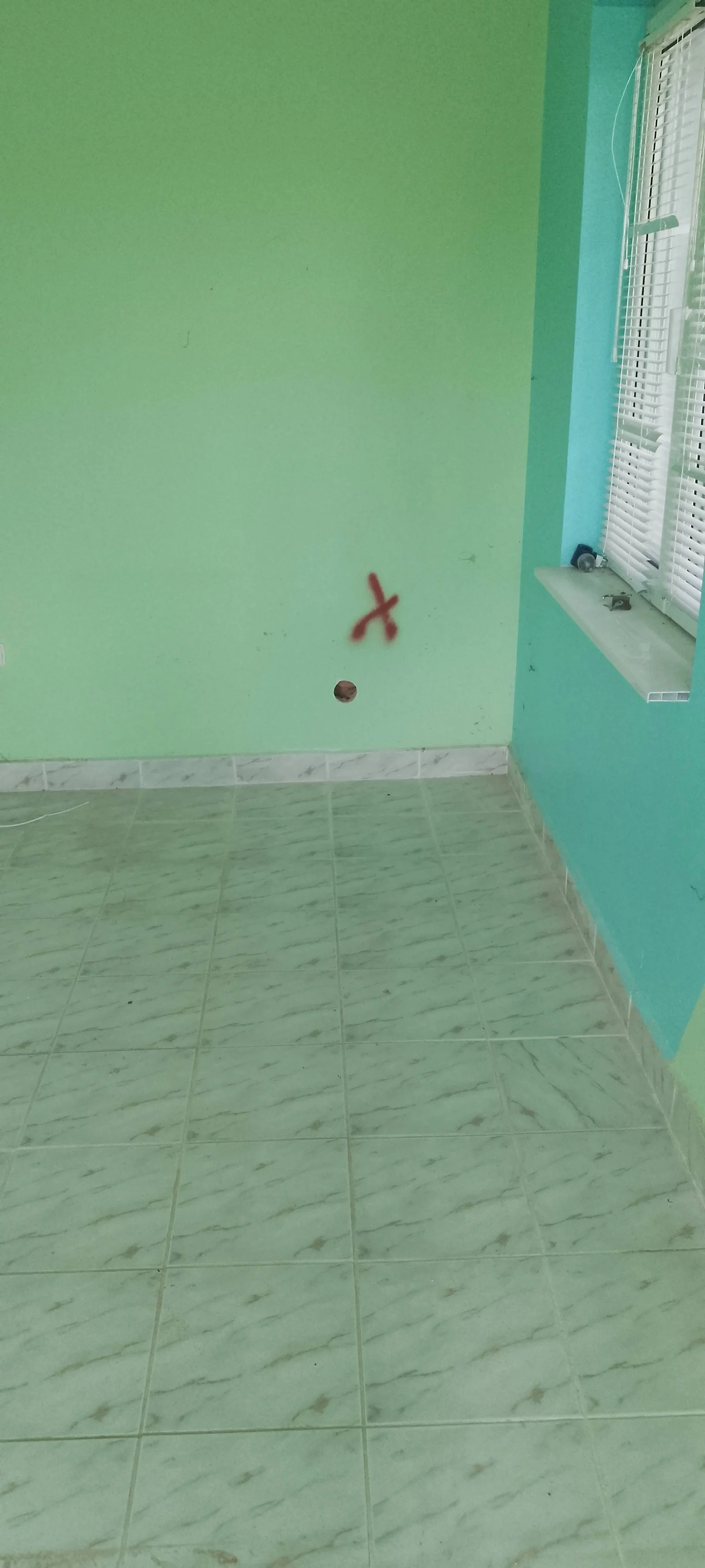

1. Стени с мазилка: маркиране преди къртене
В първите снимки стените вече са изградени и има мазилка. Това не означава, че електрото може да се направи чисто и без разбиване. За да се преместят контактите и да се пуснат новите кабели, мазилката трябва да се отвори по трасетата. Това е шумен, прашен и messy етап, затова маркирането е важно още преди да започне къртенето.
Маркировките по стените се правят от електротехника и се съгласуват със собственика. Така собственикът вижда предварително къде ще бъдат контактите, ключовете, изводите и трасетата. На тези снимки ясно се вижда, че част от съществуващите точки трябва да бъдат преместени, за да отговарят на новото разпределение.

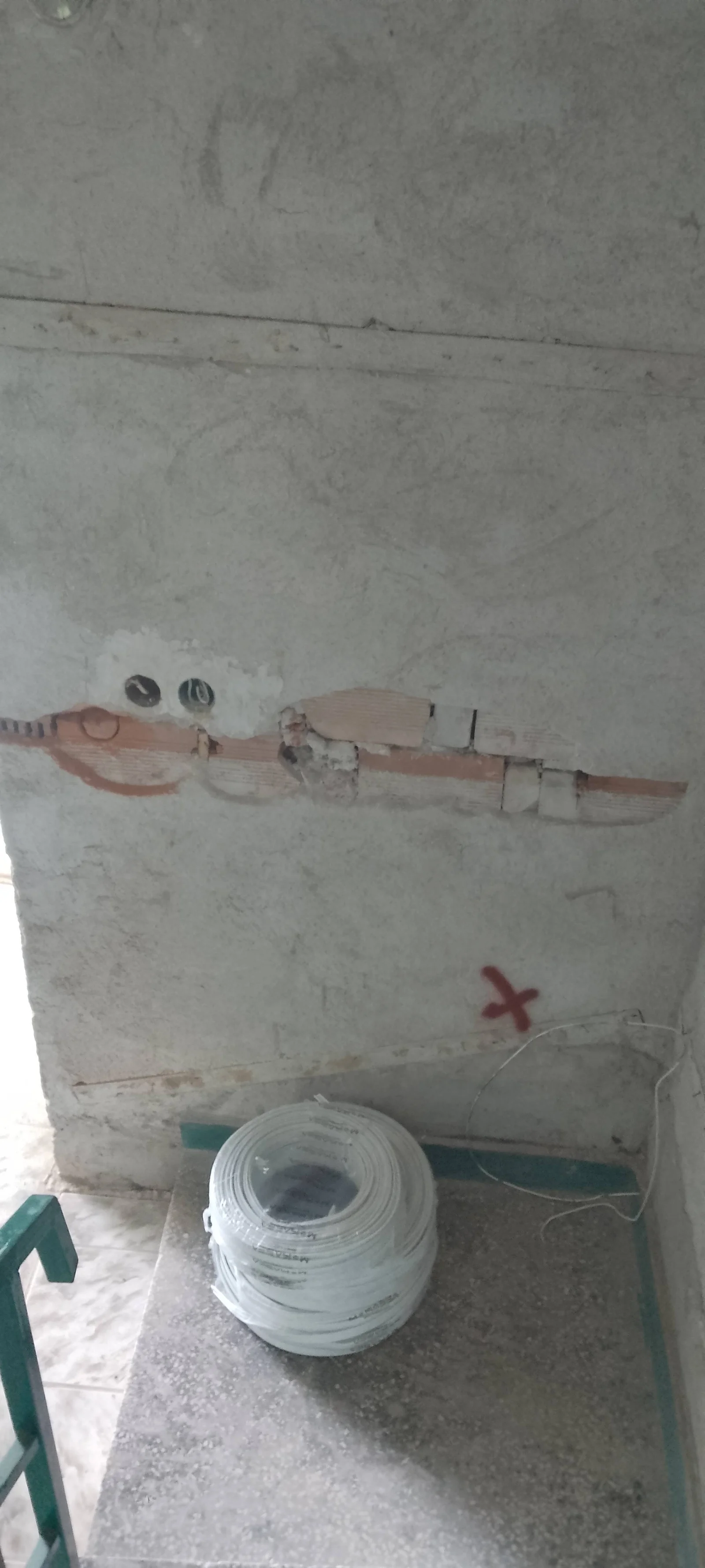

2. Маркирани кабели, брой контакти и ТВ точки

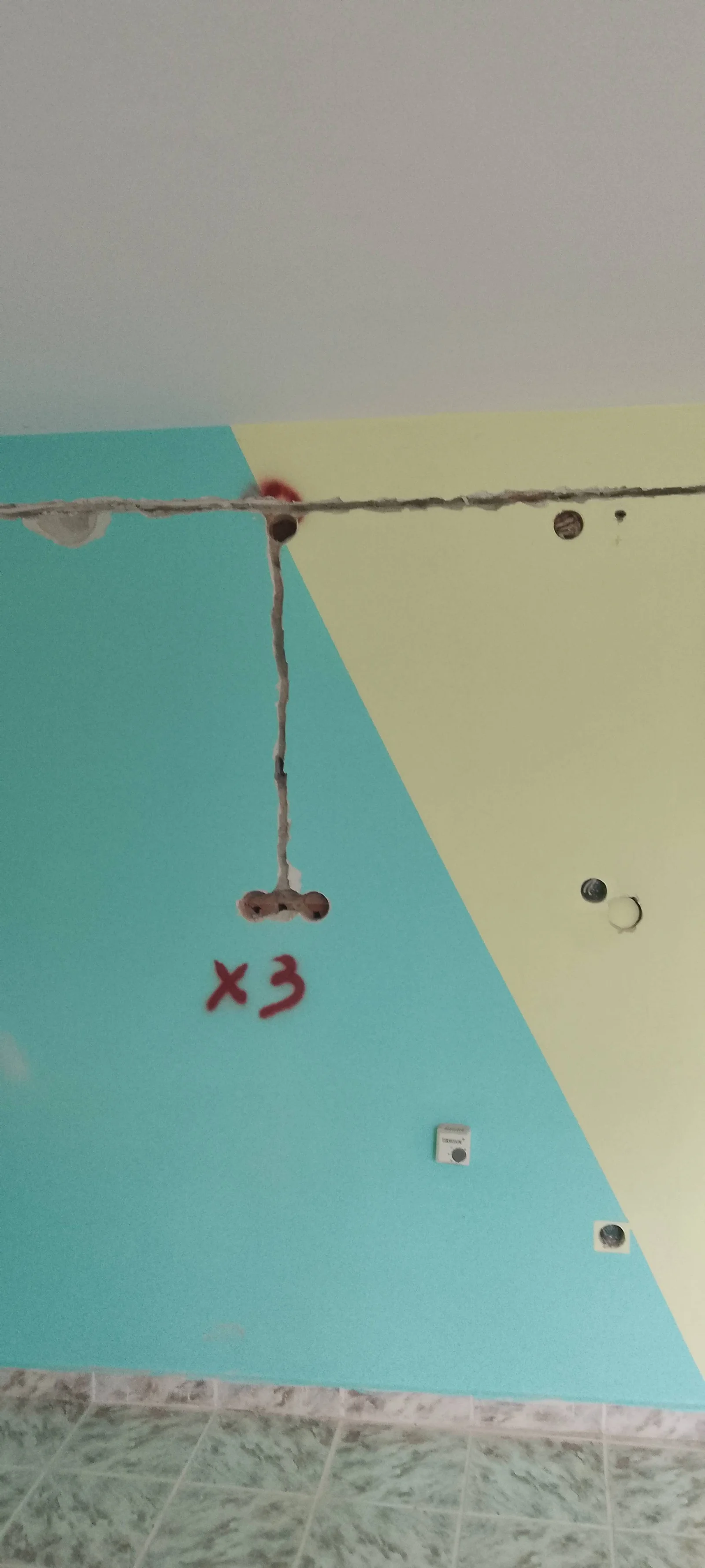

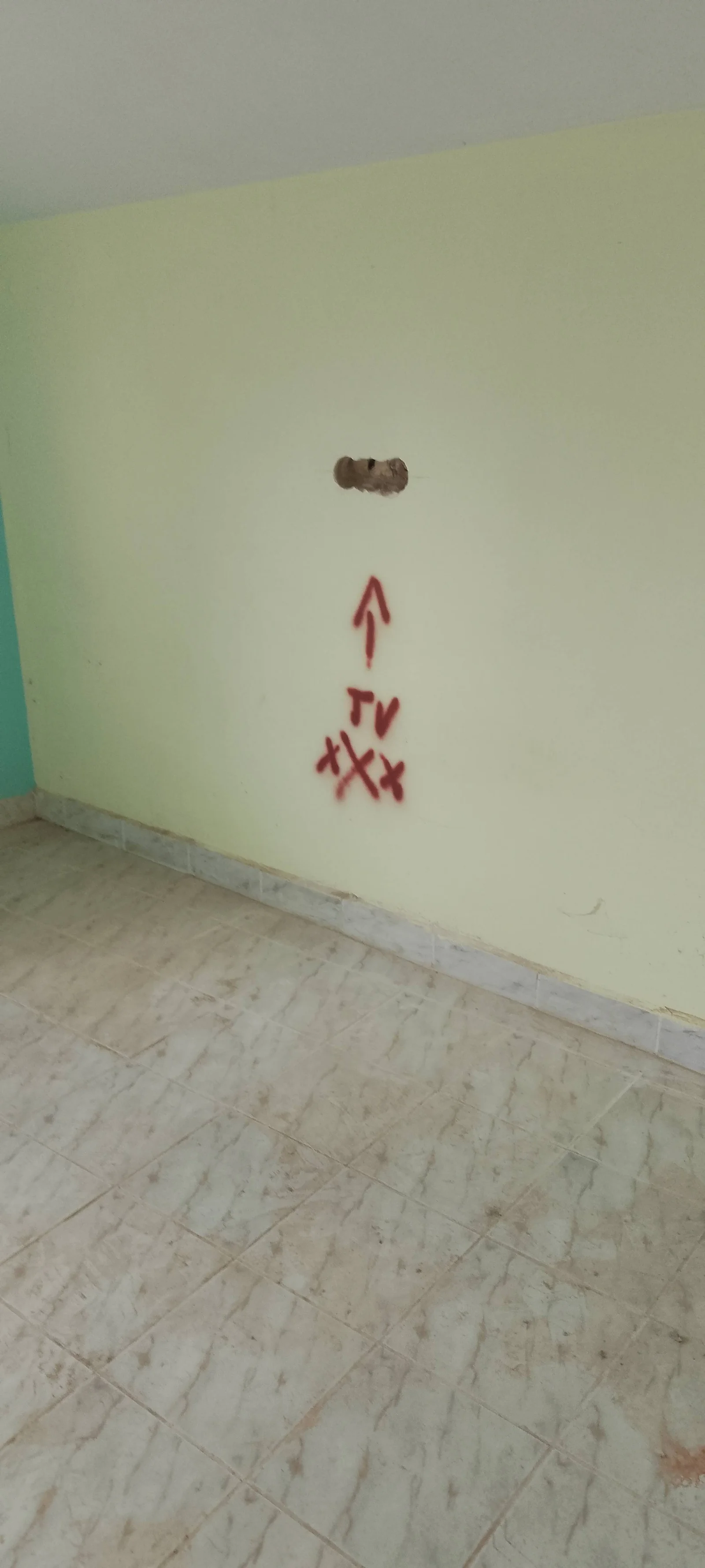

Следващата група показва по-детайлно как се отбелязват конкретните електро точки. По стените се записва не само къде ще има контакт, а и колко контакта трябва да има на дадено място. Отбелязват се и специални точки като ТВ, интернет или други слаботокови кабели, за да не се бъркат с обикновените захранващи контакти.
Това е моментът, в който планът става видим на самия обект. Ако някоя точка е неудобна, ако попада зад мебел или ако липсва контакт за техника, корекцията трябва да се направи тук. След къртене, полагане на кабели и възстановяване на стената всяка промяна вече струва повече време и пари.

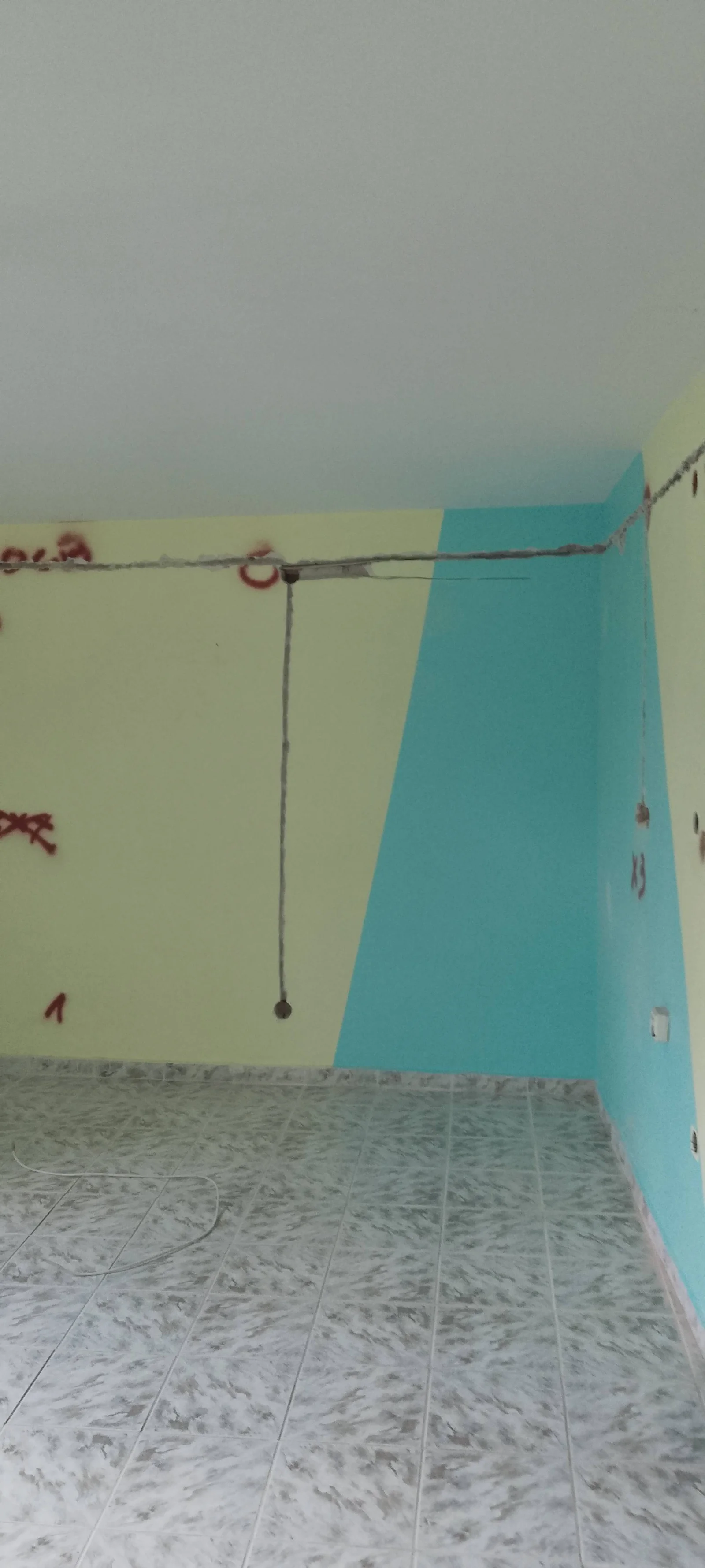

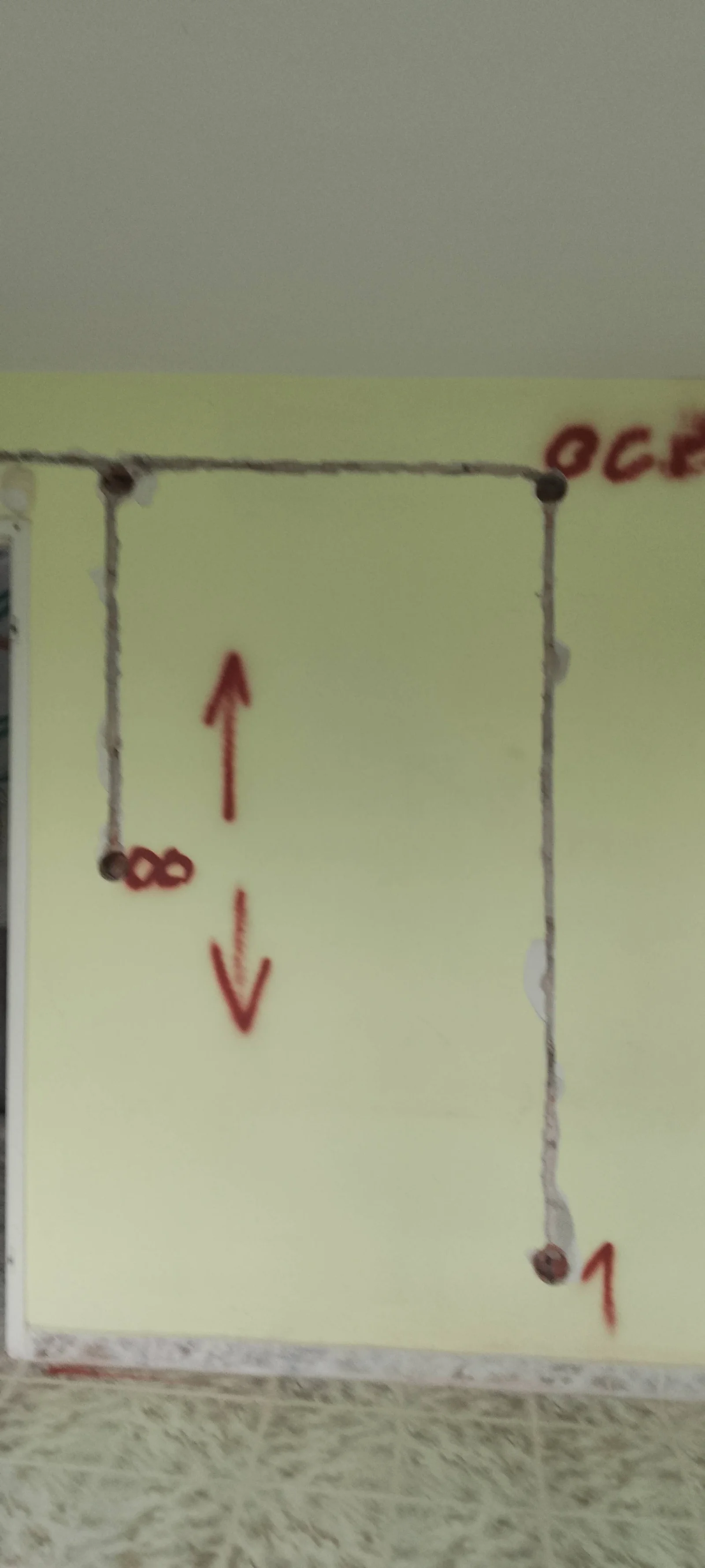

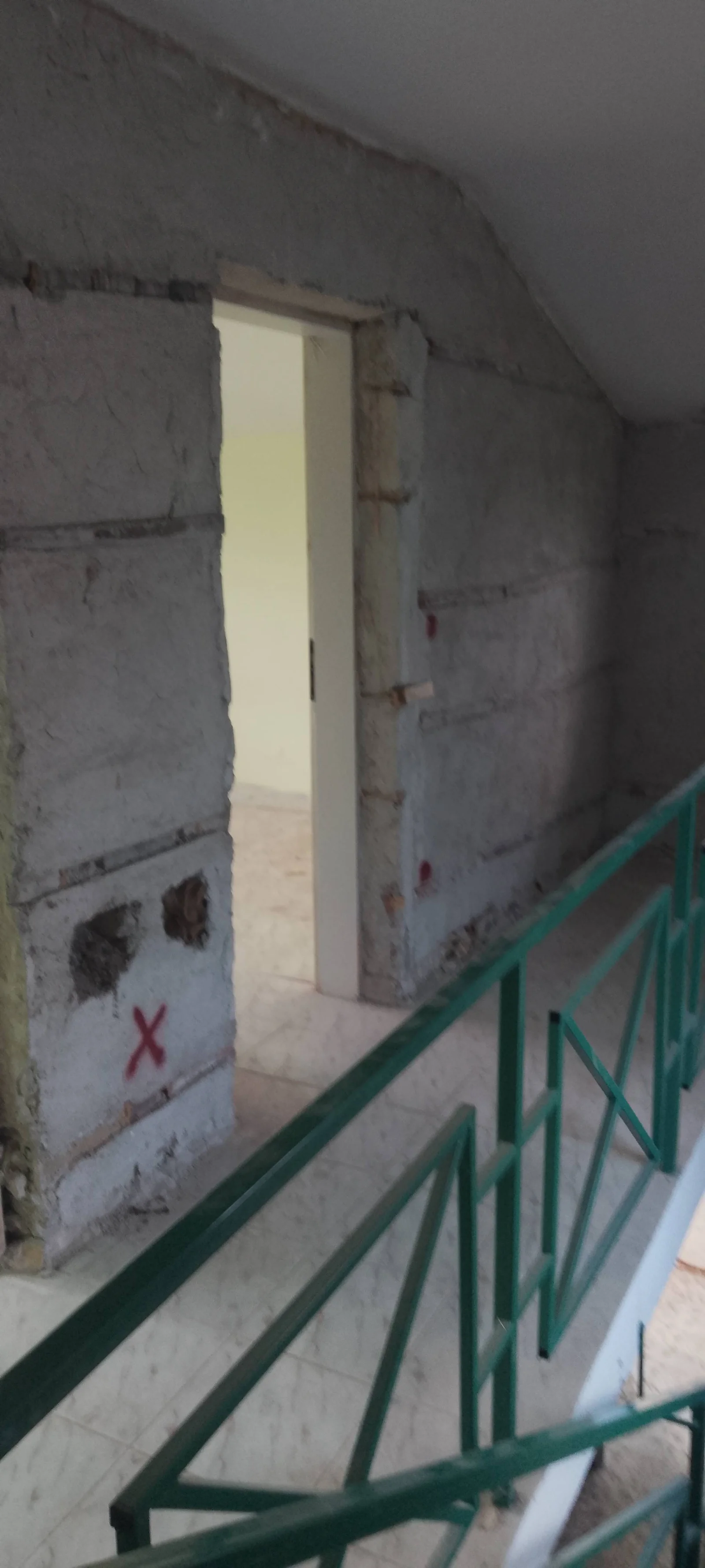

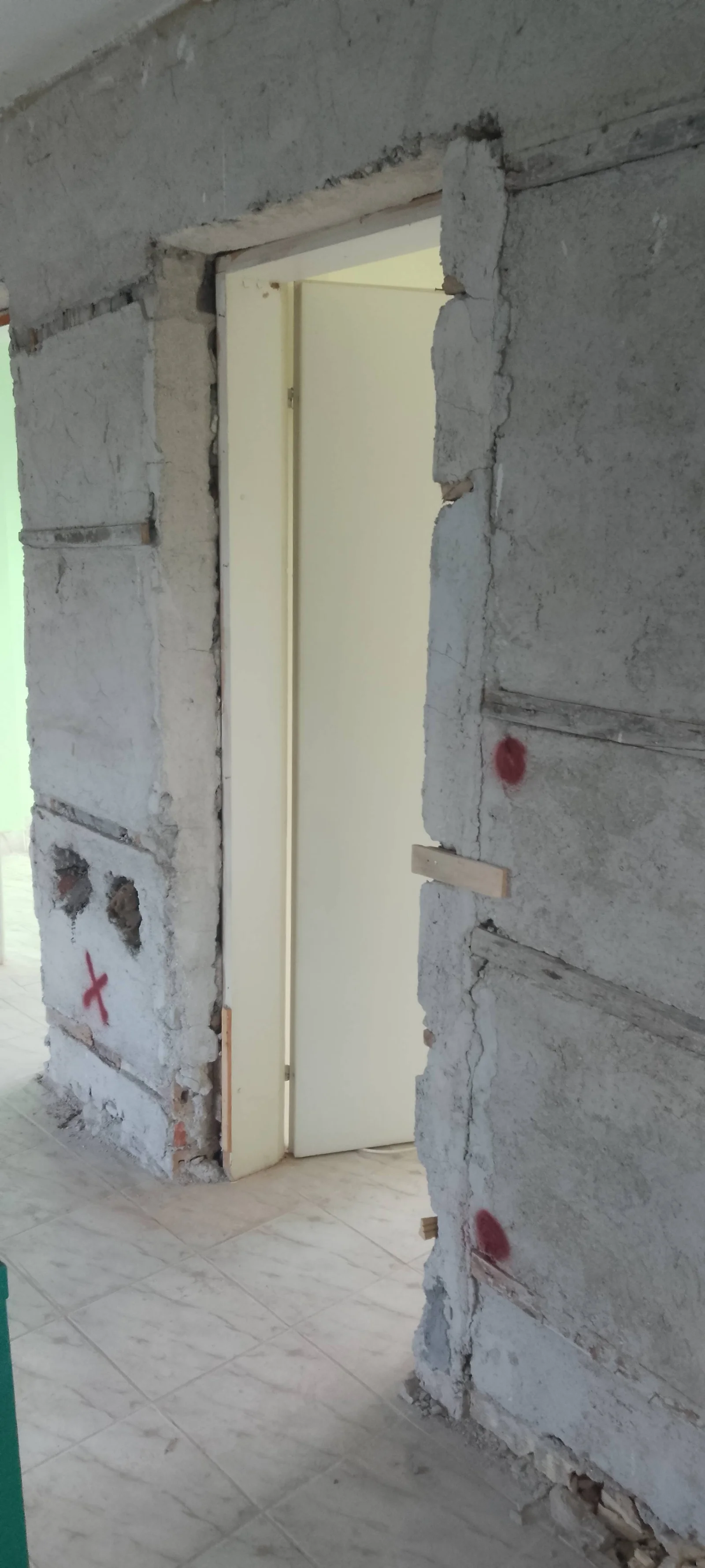

3. Когато мазилката още не е направена

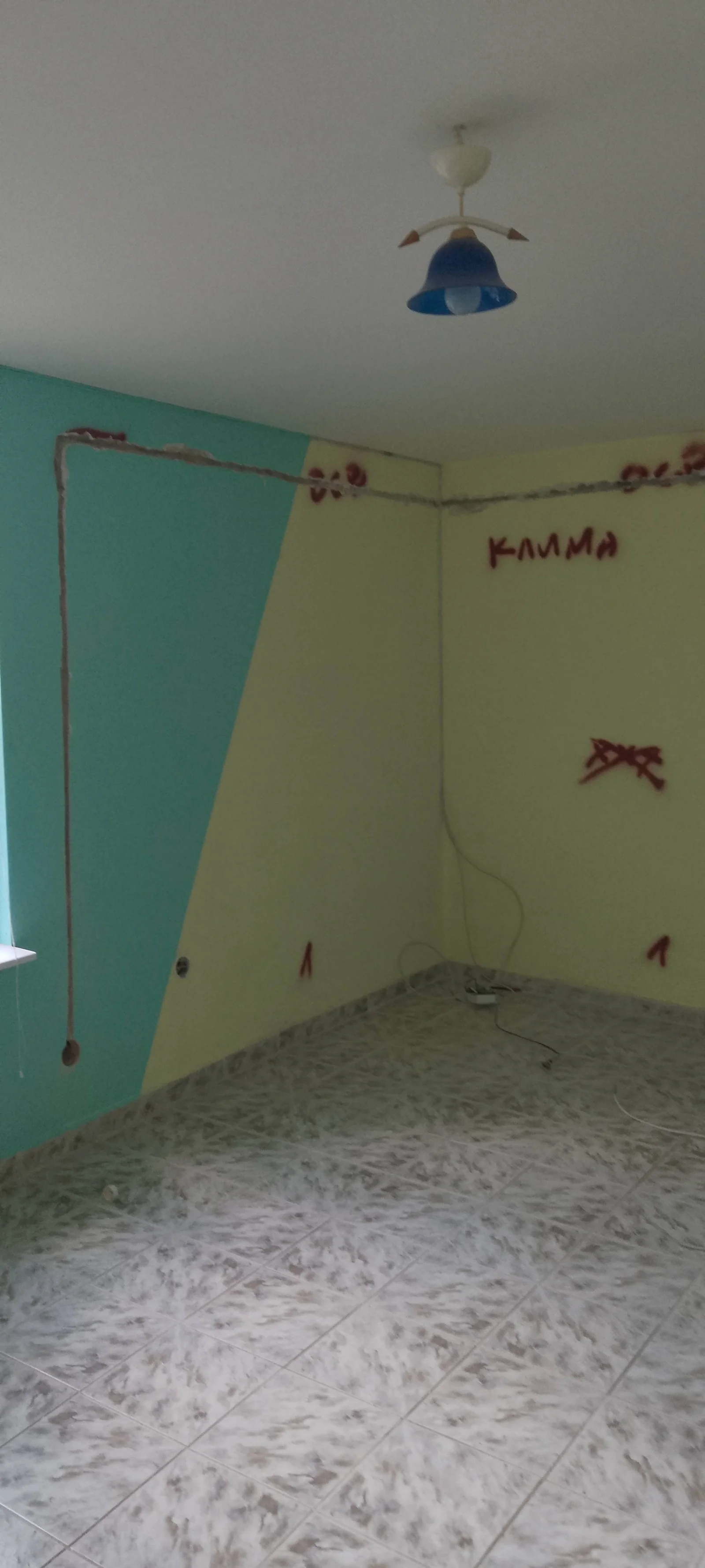

В последната група стените още не са довършени с мазилка. Процесът обаче е същият: първо се маркират точките и трасетата, после се правят каналите и отворите, полагат се кабелите и се подготвят конзолите. Разликата е, че при недовършени стени част от работата може да е по-лесна за изпълнение и по-чиста за последващо възстановяване.
Това не отменя нуждата от план. Дори когато стената още не е завършена, точките трябва да са съгласувани със собственика, кухнята, мебелите, уредите и осветлението. Иначе рискът е същият: готов ремонт с контакти на неудобни места.
Правилният ред започва с план
Електроинсталацията не трябва да започва с къртене. Първо трябва да се знае къде ще има кухня, легла, дивани, бюра, телевизор, пералня, бойлер, климатици и осветление. Ако кухнята се проектира след шпакловката, почти сигурно ще има преместване на точки. А това означава ново отваряне на стени, запълване, шпакловане и боядисване.
Най-практично е да се мине стая по стая. В дневната се мисли за телевизор, рутер, лампи, зарядни и прахосмукачка. В спалнята са важни контактите до леглото, ключовете за основното осветление, гардеробното осветление и климатикът. В кухнята точките са най-много, защото всеки уред има свое място и често собствен кръг. В банята правилата са по-строги заради водата и влагата.
Кога старата инсталация трябва да се махне?
При стар апартамент първо трябва да се прецени дали старата инсталация изобщо има смисъл да остане. Ако има малко контакти, стари кабели, неясни кръгове, старо табло или кухня с много нови уреди, частичната подмяна често не решава проблема. Тя само отлага риска.
При пълен ремонт е по-разумно електрото да се направи преди довършителните работи. След плочки, шпакловка, латекс и мебели всяка промяна става много по-скъпа. Тогава вече не плащате само електро работа, а и повторно възстановяване на готови стени.
Какво реално влиза в работата?
Самата работа не е просто пускане на кабел. Правят се трасета, канали и отвори за конзоли. Полагат се кабели, разделят се кръгове, подготвят се изводи, съобразяват се мощности и защити. Монтират се конзоли и разпределителни кутии. После идва затваряне на каналите и подготовка за следващите довършителни етапи.
Затова сравняването само по цена на една точка може да бъде подвеждащо. Важни са броят точки, дължината на трасетата, състоянието на стените, материалът на зидовете, достъпът до обекта, нуждата от ново табло, мокрите помещения и кухнята.
Най-честите грешки
- електро планът се прави преди да е ясен кухненският проект;
- контактите се броят твърде оптимистично и после се живее с разклонители;
- не се мисли за бойлер, пералня, сушилня, фурна, котлони и климатик като отделни натоварвания;
- не се оставят точки за интернет, телевизия, рутер, домофон и бъдещи смарт решения;
- старото табло и старите кръгове се оставят, въпреки че целият апартамент се ремонтира основно;
- електрото се променя след шпакловка и боядисване, когато всяка корекция вече разваля готова работа.
Как да мислите за бюджета?
Ако имате около 100 електро точки и всяка изисква планиране, трасе, материал, труд, проверка и последващо възстановяване на стената, общата сума вече не е изненадваща. В цената не плащате само видимия контакт. Плащате правилното място, безопасността, удобството и това след ремонта да не живеете с удължители навсякъде.
Добрата електроинсталация почти не се вижда, когато ремонтът приключи. Точно това е целта. Контактите са там, където трябват. Ключовете са удобни. Кухнята работи без компромиси. Бойлерът, пералнята, фурната и климатикът имат правилно захранване. Осветлението е разделено логично. Таблото е подредено.
Планирате електроинсталация при ремонт?
Изпратете разпределение, снимки и идея за кухня, осветление и уреди. Така електро точките могат да се планират преди къртене и шпакловка.
Поискай офертаЧесто задавани въпроси
Колко електро точки има в един апартамент?
В нормален апартамент лесно се събират около 100 електро точки, ако се броят контакти, ключове, осветление, кухня, бойлер, климатик, интернет, телевизия и допълнителни изводи.
Влиза ли монтажът на контакти и ключове в грубата електроинсталация?
Не винаги. При пълен пакет електроинсталация често се включват канали, кабели, конзоли и разпределителни кутии, а крайните елементи като контакти, ключове и осветителни тела се монтират отделно.
Кога трябва да се планират електро точките?
Преди къртене и преди шпакловки. Най-добре е първо да са ясни кухнята, мебелите, уредите, осветлението и мокрите помещения.
