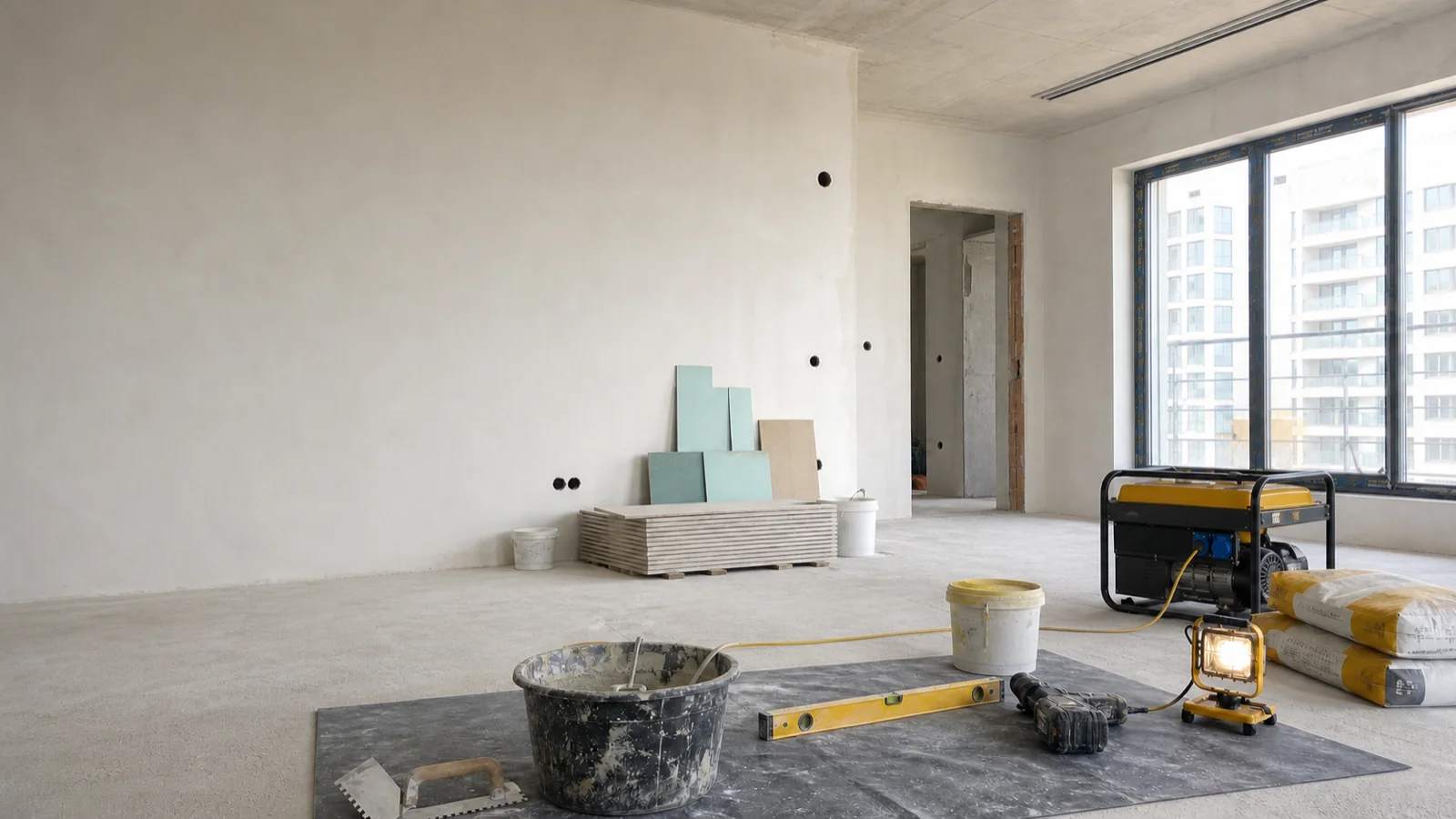

Ремонт на апартамент с Акт 15: как работим със строителя преди Акт 16
Ново строителство

Ремонт на апартамент с Акт 15: как работим със строителя преди Акт 16

Ремонтът на Акт 15 не е само въпрос на майстори. Той е координация със строителя, който още управлява сградата: достъп, ток, асансьор, вода, отпадъци, доставки и правила за работа.

Ремонт на апартамент с Акт 15: как работим със строителя преди Акт 16

При апартамент с Акт 15 ремонтът не започва само с майстори и материали. Започва с разговор със строителя на сградата. Докато сградата не стигне финалния етап за въвеждане в експлоатация, строителната фирма все още носи отговорност за целия блок: общи части, достъп, асансьор, ток, вода, охрана, други екипи и довършителни работи по сградата.

Краткият отговор

Да, ремонт на апартамент с Акт 15 може да се направи. Но истинската работа е координацията: да се договори достъп, ток, асансьор, вода, доставки, изнасяне на отпадъци и правила за работа със строителя на сградата. Това е точно типът обекти, по които Happy Builder има много практически опит.

Собственикът често вече плаща ипотека за новия апартамент и в същото време продължава да живее под наем. Затова иска вътрешният ремонт да започне възможно най-рано. Напълно го разбираме. Един месец чакане не е просто календарен месец, а реален разход. Нашата роля е да направим така, че ремонтът да върви, без да влиза в конфликт със строителя, който още контролира сградата.

Строителят още контролира сградата

Това е най-важната разлика спрямо ремонт в нормално обитаема сграда. При Акт 15 строителната фирма все още довършва сградата и не иска хаотично движение на собственици, отделни майстори, доставчици и непознати екипи. Причината е ясна: докато сградата е под техен контрол, те пазят общите части, инсталациите, асансьора, достъпа и собствената си организация.

Затова първият въпрос не е "може ли да лепим плочки", а "как влизаме в сградата". Понякога има охрана. Понякога има часове за достъп. Понякога трябва предварително да се подаде списък с хора. Понякога строителят разрешава работа само в определени дни или иска да знае какви материали ще се качват. Ние сме свикнали с този разговор и го водим като част от подготовката на обекта.

Защо собствениците бързат?

Най-честият отговор е финансов: кредитът вече върви, а наемът още върви. Семейството е купило апартамента, но не може да живее в него. Ако чака Акт 16, после тепърва започва ремонт, после кухня, мебели, монтажи и преместване. Така реалното нанасяне може да се измести с месеци.

Затова клиентите не търсят само майстор. Те търсят фирма, която може да работи в сградата, докато строителят още е там. Това е различно умение. Трябва да се съобразиш с чужд график, с временни правила, с ограничен ток, с неработещ асансьор и с това, че не си единственият екип на място.

Това е особено важно при апартамент по БДС или "до тапа". Там реалната работа не е козметика, а довършване до ключ. Ако искате да видите как мислим за такъв обхват, вижте и статията за апартамент по БДС до ключ.

Какви са реалните предизвикателства?

При Акт 15 проблемът рядко е само вътре в апартамента. Реалните предизвикателства са около достъпа и управлението на сградата.

  • Достъпът може да е строго контролиран от строителя или охраната.
  • Асансьорът понякога не е включен, защото строителят пести ток или пази съоръжението.
  • Токът може да е наличен, но слаб - например един централен предпазител за много хора и машини.
  • Водата може да е временна, ограничена или неудобна за ежедневна работа.
  • Отпадъците трябва да се изнасят по правила, защото строителят пази общите части и чистотата около сградата.
  • Материалите трябва да се пазят, защото при много отворени обекти рискът от липси е реален.

Нито едно от тези неща не означава автоматично "ремонтът не може да започне". Означава, че някой трябва да го организира с човека или фирмата, която все още управлява сградата. Това е работата, която клиентът често не вижда, но точно тя определя дали ремонтът ще тръгне спокойно.

Първо договаряме достъпа

Преди да говорим за плочки и боя, трябва да знаем как се влиза. Кой отключва? Има ли охрана? Може ли екипът да влиза всеки ден? В кои часове? Къде се оставят материали? Как се пазят общите части? Може ли да се качват тежки материали? Кой разрешава включването на асансьора?

Това са дребни въпроси само на пръв поглед. Ако не са уточнени, майсторите стоят пред входа, доставчикът чака долу, материалите се качват в грешен ден, а графикът започва да се къса още преди първата реална задача.

Ток има, но не винаги стига

Понякога в сградата има ток, но той не е достатъчен за реална работа. Имали сме случаи, в които почти цялата сграда зависи от ограничено захранване, например 20 A, и централният предпазител пада постоянно. На теория "ток има". На практика машините спират, осветлението спира и денят се губи.

Затова ние работим с генератори и собствено захранване. Не разчитаме целият ремонт да зависи от временния ток на сградата. Ако със строителя има работеща договорка за електричество, добре. Ако няма, пак можем да организираме работа.

Понякога се договаря и месечна сума към строителя за ток, общо ползване и обслужване на отпадъци - например 150 EUR на месец. Това не е универсално правило, а договорка за конкретната сграда. Важното е да се изясни предварително, за да не се спори всеки ден кой ползва ток, кой чисти и кой отговаря за контейнерите.

Асансьорът също е разговор със строителя

Асансьорът често е най-голямата разлика между лесен и тежък старт. Понякога асансьорът физически е там, но не е включен. Понякога строителят не иска да го пуска, защото пести електричество или не иска да се повреди от строителни материали. Понякога може да се включва само в определени часове.

Тук пак няма магия, има координация. Говорим със строителя кога може да се ползва асансьорът, за какви доставки, при каква защита и кой носи отговорност, ако общите части се замърсят или ударят. Ако асансьорът не може да се ползва, планираме хамали и качване по стълби.

Затова в нашия каталог имаме отделни услуги за началната фаза, когато обектът се подготвя за строителство, а не просто "започваме от шпакловката". При сграда без работещ асансьор особено важна е SVC-1001 - Хамалски услуги за качване на строителни материали. Отделно стои и SVC-1003 - Доставка на материали и опаковане (защита) на прозорци, врати, подове и друго необходимо. Това са точно онези подготвителни дейности, които правят ремонта управляем още преди да започнат видимите довършителни работи. Точната цена за тях зависи от реалните условия във всеки имот, а посочените каталожни цени са ориентир за първоначално планиране.

Материалите трябва да се пазят

При Акт 15 в сградата често влизат много хора: екипи на строителя, подизпълнители, собственици, доставчици, майстори по други апартаменти. Ако няма ред, рискът не е само забавяне. Рискът е и липса на материали.

Имали сме случай, в който от апартамент изчезнаха материали за баня за около 2000 EUR. Това е неприятен, но важен урок: при такива обекти не е достатъчно материалите просто да бъдат доставени. Трябва да се знае кой отключва, кой влиза, къде се съхраняват, какво се качва и кога започва работа по тях.

Какъв ремонт може да върви на Акт 15?

Да. При правилна организация може да се направи цялостното довършване на апартамента. Не говорим само за оглед, мерене или дребни подготовки. Могат да се изпълняват стандартните довършителни дейности: баня, хидроизолация, плочки, шпакловки, шлайфане, латекс, гипсокартон, окачени тавани, подови настилки, первази, осветление и довършителни монтажи.

По-внимателно се подхожда към дейности, които променят самия проект или инсталациите на сградата. Бутане на стени, изграждане на нови вътрешни стени, промяна на ВиК трасета или по-сериозни промени по електроинсталацията не трябва да се приемат автоматично като "обикновено довършване" на Акт 15. Те се проверяват според конкретния апартамент, одобрения проект, строителя и условията в сградата. Ако дадена промяна не е подходяща на този етап, тя се отделя от стандартния ремонтен график.

Имаме и съвсем практичен пример. На един обект беше планирано изграждане на вътрешни стени и бяха поръчани Ytong блокчета. Представител на строителя видя материалите и ни каза навреме, че на този етап не може да се изграждат стени, защото това може да попречи на сертифицирането на сградата. Оттогава сме още по-внимателни: при Акт 15 първо изясняваме със строителя кои промени са допустими преди Акт 16, и чак след това ги включваме в графика.

Последователността не се измисля наново само защото сградата е на Акт 15. Ремонтът пак се подрежда по технологична логика: първо ясни решения и груби дейности, после инсталации и мокри процеси, след това стени, тавани, настилки и финални монтажи.

Точно това описваме и в статията как планираме ремонта чрез задачи, майстори и срокове. При Акт 15 този подход става още по-важен, защото добрата организация компенсира неудобствата на сградата.

А ако няма вода?

Понякога вода има, понякога е временна, понякога е в обща точка, а понякога ползването се уточнява със строителя. Това също влиза в организацията. Част от дейностите изискват вода директно, други не. Важното е да не планираме ден, в който всички дейности зависят от вода, ако достъпът до нея не е ясен.

Когато условията са сложни, не започваме с предположение. Питаме: има ли вода в апартамента, има ли обща точка, има ли режим, кой разрешава ползването и как се чисти след работа. Това звучи административно, но точно тези уточнения пазят графика.

Какво да ни изпратите преди оферта?

За да планираме добре ремонт на апартамент с Акт 15, най-полезни са конкретните данни за обекта:

  • разпределение и квадратура;
  • снимки или видео от апартамента;
  • етаж и информация дали има работещ асансьор;
  • какъв е достъпът до сградата;
  • кой е контактът от страна на строителя или охраната;
  • има ли вода и къде;
  • има ли временен или постоянен ток и дали има ограничение в мощността;
  • има ли условия за плащане към строителя за ток, асансьор, отпадъци или общи части;
  • какъв е желаният обхват - баня, кухня, настилки, осветление, стени, тавани, врати и монтажи;
  • има ли желани промени по стени, ВиК или електро, които трябва да се проверят отделно.

Ако искате първо ориентировъчна рамка, може да започнете от калкулатора за ремонт. Той помага да подредите имота, помещенията и дейностите, преди да минем към точна оферта и график.

Ще стане ли по-бавно от апартамент с Акт 16?

Не задължително. Самият Акт 15 не прави ремонта по-бавен. Забавянето идва, когато няма ясна договорка със строителя: кой влиза, кога влиза, ползва ли се асансьор, откъде идва токът, къде се държат материалите и как се изнасят отпадъците.

Има и един неочакван плюс. Тъй като в сградата още не живеят хора, при добра договорка със строителя понякога можем да работим много по-дълги дни - по 14-16 часа. Няма съседи, които да се прибират вечер, няма обитаеми апартаменти до обекта и шумните дейности могат да се организират по-гъвкаво. Това не е автоматично право, а възможност, която се уточнява със строителя, но когато условията го позволяват, помага сериозно за темпото.

При нов апартамент 60-70 m² често мислим в диапазон около 6-10 седмици според обхвата и организацията. Това сме описали по-подробно в статията за реалистичния срок при ремонт на нов апартамент. При Акт 15 основната добавка е координацията със строителя, който все още управлява сградата.

Изводът: ремонтът на Акт 15 е работа в партньорство със строителя

Ако сте купили апартамент с Акт 15, не е нужно автоматично да чакате финалния документ, за да започнете вътрешното довършване. Но не трябва да се влиза хаотично. Строителят още контролира сградата и с него трябва да има ясна договорка за достъп, ток, вода, асансьор, отпадъци и правила за работа.

В Happy Builder правим такива обекти постоянно. Имаме собствено захранване, знаем как да планираме доставките, как да работим при строг достъп и как да подредим ремонта така, че собственикът да не губи месеци между кредита, наема и чакането за нанасяне.

Имате апартамент с Акт 15?

Изпратете ни снимки, разпределение, етаж, информация за достъп, вода, асансьор и контакт със строителя. Ще ви помогнем да планирате ремонта така, че да не губите време в чакане.

Поискай оферта

Често задавани въпроси

Може ли да се прави ремонт на апартамент с Акт 15?

Да. При достъп до апартамента и договорка със строителя ремонтът може да започне преди финалното въвеждане на сградата в експлоатация.

Защо е важна координацията със строителя?

До Акт 16 строителят често контролира достъпа, асансьора, общите части, временния ток, водата и правилата за отпадъци. Без тази договорка ремонтът лесно се бави.

Може ли да се изпълни целият апартамент, или само част от него?

Може да се изпълни цялостното довършване на апартамента: баня, шпакловки, боя, настилки, гипсокартон, осветление и монтажи. Бутане или изграждане на стени и промени по ВиК или електро се проверяват отделно според проекта, строителя и сертифицирането на сградата.

Кое най-често затруднява ремонт при Акт 15?

Най-често това са строг достъп, неработещ асансьор, слаб временен ток, неясна вода, отпадъци, доставки и риск материалите да останат без контрол.
