Как да планираме ремонта без хаос: задачи, майстори и реални срокове
Планиране на ремонт

Как да планираме ремонта без хаос: задачи, майстори и реални срокове

Как превръщаме един ремонт в реален проектен график чрез задачи, специалности, работни нормативи и правилна последователност.

Как да планираме ремонта без хаос: задачи, майстори и реални срокове
Краткият отговор

Ние планираме ремонта като проект: разбиваме го на конкретни задачи, всяка задача получава специалност, работен норматив и място в последователността. Така срокът не е предположение, а резултат от каталог, приоритети и реален график.

Методологията: каталог, майстор, норматив, ред

В момента каталогът ни съдържа 87 услуги/задачи и 14 активни специалности, които използваме при планиране. Това са реални позиции от нашия каталог: къртене, извозване, ВиК, електро, гипсокартон, замазки, хидроизолация, плочки, шпакловка, латекс, подови настилки, санитария и други.

Всяка задача има специалност, тоест тип майстор, който може да я изпълни. ВиК задачите отиват към ВиК специалист, електро задачите към електро специалист, а шпакловка, шлайфане и латекс към специалист по стени и тавани. Така графикът не е само списък с дейности, а списък с конкретни изпълнители и зависимости.

Технологията е важна част от този процес. Затова разработихме собствен вътрешен инструмент на Happy Builder, който използва каталога, специалностите, работните нормативи и приоритетите, за да ни помага да подредим целия ремонт в реален проектен график.

87 задачиреални услуги от каталога
14 специалностиработни групи за планиране
Работен нормативколко работа се прави за час
Приоритеткога може да започне групата

Как изчисляваме срока

За да отговорим на въпроса “колко време ще отнеме ремонтът”, използваме две неща:

  1. Работен норматив от каталога - колко работа може да се направи за час, ден или пакет.
  2. Приоритет на специалността - кога тази група задачи може да започне спрямо останалите.

Референтната таблица със специалности и приоритети ни казва кои пакети могат да тръгнат заедно и кои трябва да изчакат. Това е важно, защото задача с кратко работно време може да забави целия проект, ако е поставена в грешен момент.

Как изглежда това в график

Когато комбинираме работните нормативи от каталога с приоритетите на специалностите, можем да построим график по дни. По-долу не показваме примерна картинка или теоретична схема, а реален скрийншот от нашия вътрешен инструмент за планиране.

Проектът е [S01609] - село Марица - Калоян. В системата е планиран със старт 23.02.2026 г., край 04.05.2026 г. и обща продължителност 70 дни. Това са реални данни от начина, по който управляваме проектите си.

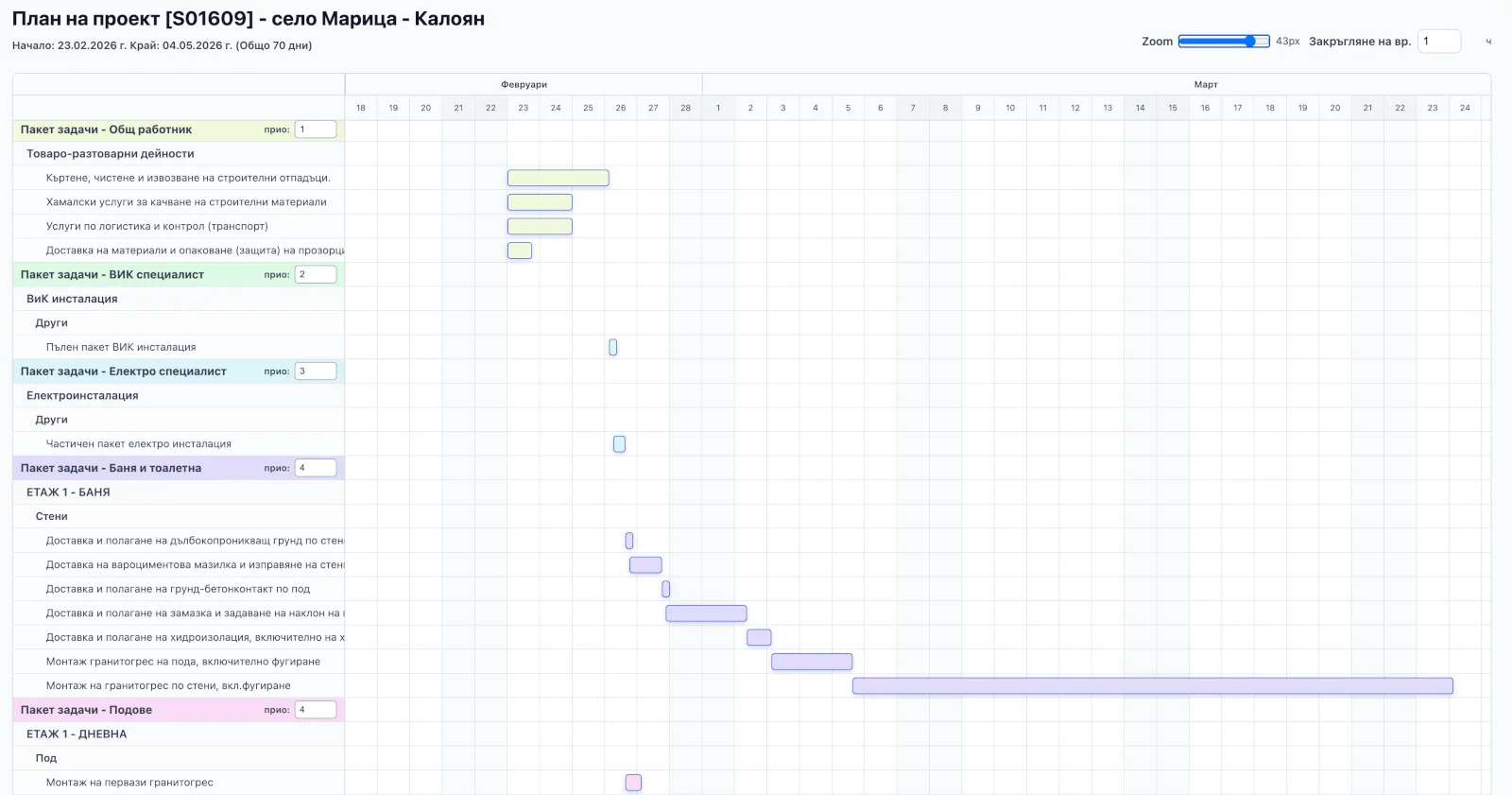

Реален проектен график от вътрешния инструмент на Happy Builder за проект S01609

В този общ изглед се вижда как задачите не са просто списък, а са подредени във времето. В началото стои общият работник: къртене, чистене, извозване, хамали, доставка и защита. След това започват инсталациите и ранните трасета. Едва когато тези скрити работи са ясни, има смисъл да се затварят конструкции, да се правят замазки, да се лепят плочки, да се шпаклова и накрая да се монтират финалните елементи.

Паралелни задачи в реалния график

Следващият скрийншот е от същия вътрешен инструмент и показва как планираме задачи, които могат да вървят паралелно. Виждат се дейности по подове в различни помещения: монтаж на первази гранитогрес, полагане на армировка и изравнителна замазка, полагане на саморазливна замазка и монтаж на гранитогрес по под и фугиране. Те са в една и съща група приоритет и могат да бъдат подредени в близък работен прозорец, защото не си пречат по същия начин, както биха си пречили мокри процеси и финално боядисване.

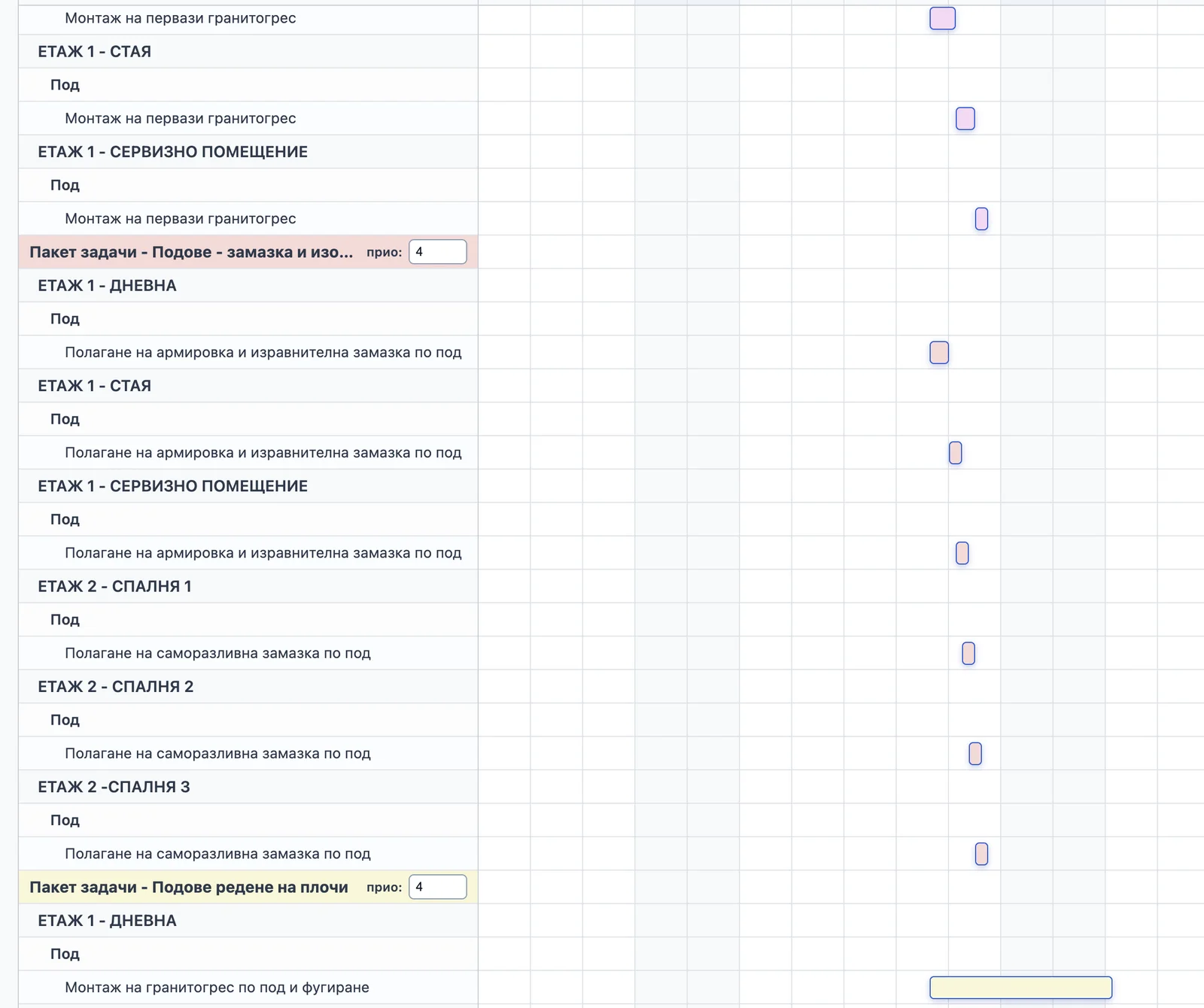

Скрийншот от вътрешния инструмент с паралелно планирани задачи по подове

Последователни задачи по стени и тавани

Третият скрийншот показва обратния случай: задачи, които нарочно не се пускат едновременно. При стените и таваните редът е важен. В проекта се виждат дейности като полагане на грунд преди фина шпакловка, полагане на фина шпакловка (шийтрок) по стени, машинно шлайфане на стени, полагане на грунд преди боядисване и полагане на 2 ръце латекс по стени. При тавана логиката е същата: грунд, фина шпакловка, шлайфане, грунд преди боядисване и латекс.

Тук датите също са реални от графика. Вижда се участъкът от 21 март до 6 април, а отделните барове вървят един след друг, защото стените не могат да се правят хаотично: не шлайфаме преди шпакловка, не боядисваме преди грунд и не започваме финален латекс преди основата да е готова.

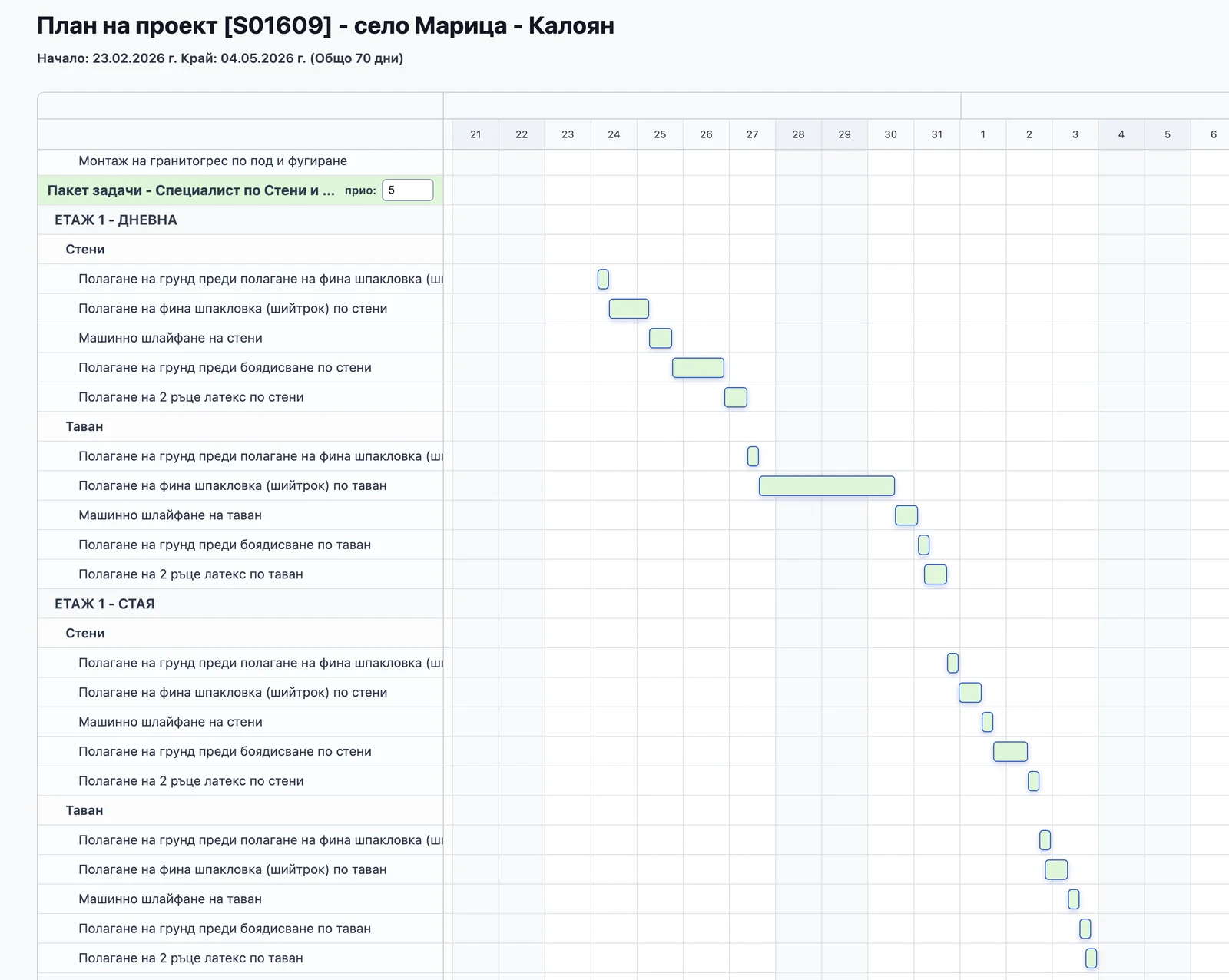

Скрийншот от вътрешния инструмент с последователни задачи по стени и тавани

Работи ли тази методология на практика?

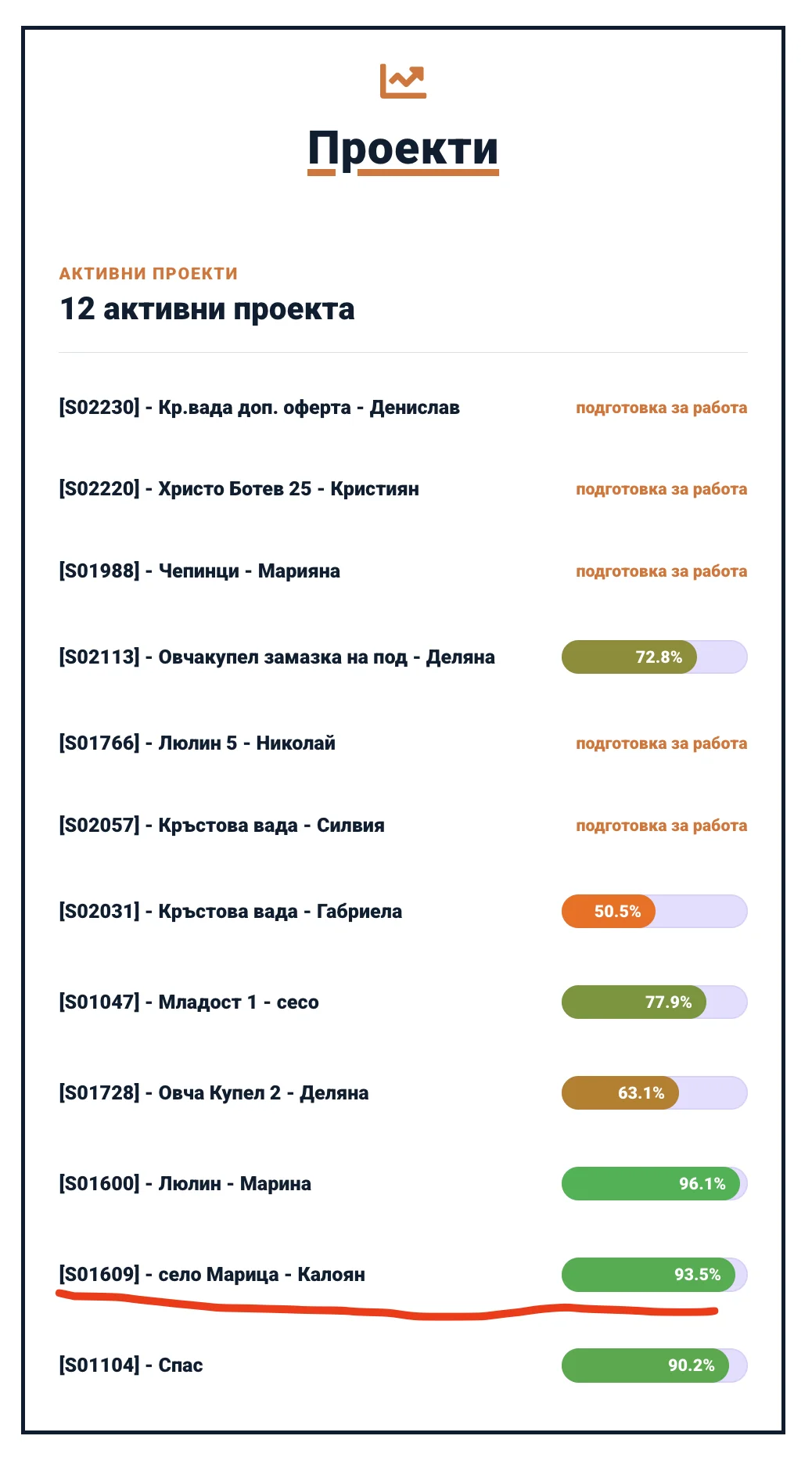

Да, и можем да го покажем с реални данни. Освен вътрешния график, следим изпълнението и през публичната ни страница със статистика на проектите. За същия проект [S01609] - село Марица - Калоян системата отчита 93.5% завършеност.

Проектът е леко зад плана, но вече е във финалната си фаза. В момента се довършват детайли, които са важни за крайното качество и за доволен клиент. Това е смисълът на методологията: графикът не е само обещание в началото, а инструмент, с който виждаме къде сме спрямо плана и какво остава до завършване.

Скрийншот от страницата със статистика на проект S01609 с 93.5% завършеност

Извод

Това е практическата ни методология: каталог от задачи, специалност за всяка задача, работен норматив и приоритет в графика. При ремонт на апартамент или ремонт на къща тази структура ни помага да планираме срокове, които могат да бъдат проследени и управлявани, вместо просто да обещаваме ориентировъчна дата.
